Harjakangas

Sijainti:  Toholampi
Teknologia:  Maatuulivoimala
Vaihe:  Kehitteillä
HANKKEEN ALUSTAVAT TEKNISET TIEDOT
Tuulivoimaloiden lukumäärä:  19
Tuulivoimaloiden kokonaiskorkeus vaikutusten arvioinnissa:  300m
Tuulivoimaloiden kokonaisteho:  enintään 152 MW
Hanke toiminnassa arviolta:  2028-2029

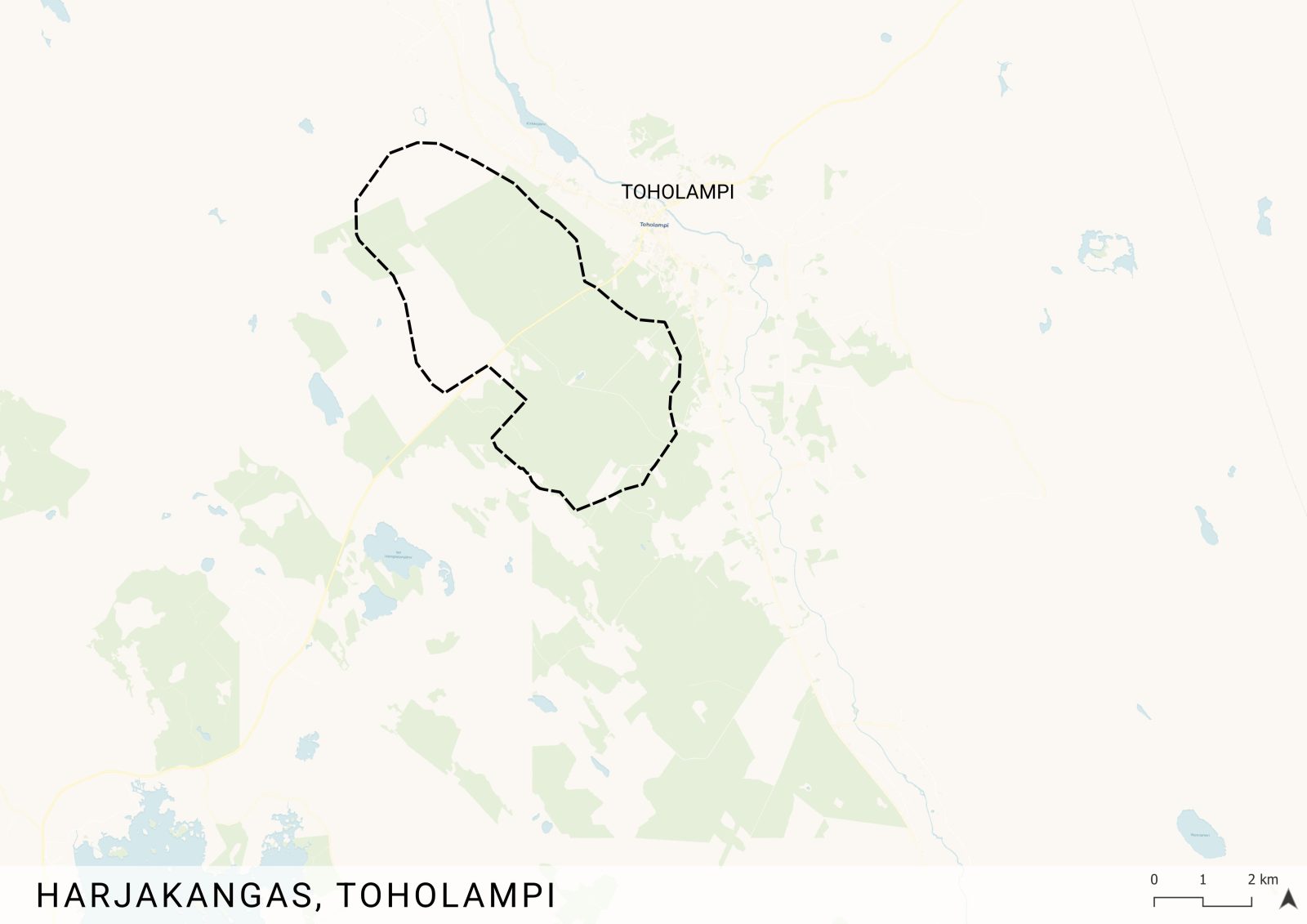

Karttakuva hankealueen rajauksesta

Harjakankaan tuulivoimahanke

Kehitämme Keski-Pohjanmaalle, Toholammin kunnan alueelle Harjakankaan tuulivoimahanketta. Suunnitelman mukaan noin 2055 hehtaarin alueelle rakennetaan 19 maatuulivoimalaa.

Harjakankaan hanke on maanomistajalähtöinen, ja alue soveltuu alustavien tutkimustemme perusteella hyvin tuulivoimatuotannolle. Tuulivoimaloiden tarkat sijainnit ja niiden määrä takentuvat selvitysten ja kaavoitustyön aikana.

Harjakankaan aikataulu 2024 esiselvitykset, 2025-2026 suunnitteluvaihe, 2027-2028 rakentamisvaiheeseen valmistautuminen, 2028-2029 rakentaminen, 2029 tuulivoimapuiston käyttöönotto

Ajankohtaista hankkeessa

Harjakankaan hankkeen kaavoitus on tällä hetkellä käynnissä. Hankkeen osallistumis- ja arviointisuunnitelma oli esillä alkuvuodesta 2026. Tällä hetkellä odotamme maakuntakaavan valmistumista, jonka jälkeen hankkeen kaavoitus jatkuu.

Lisätietoja hankkeesta

Sonja Vuorsalo

Sonja Vuorsalo

Vanhempi kehityspäällikkö
Lotta Lehtola

Lotta Lehtola

Maanhankintapäällikkö, yhteys vuokrasopimuksiin liittyvissä asioissa
